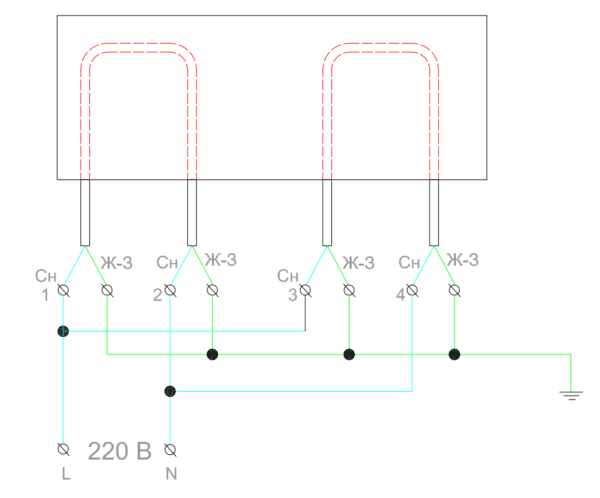

Преимущества использования на строительной площадке | Ускорение процесса бетонирования при низких температурах; Быстрый и удобный способ предотвращения замерзания бетона; Энергоэффективность; Простота монтажа. |
---|---|
Основные технологические требования при прогреве бетона электрическими кабелями | Температура окружающей среды, при которой необходимо принимать Температура прогрева бетона в любой его точке должна быть не ниже +8°С (желательно, 40-50 °С); Для предотвращения перегрева бетона температура на поверхности кабеля не должна быть выше 70-80 °С); При прогреве обязателен контроль температуры бетона; Прогрев осуществляется, как правило, в течении 5-7 дней; Работы по бетонированию ведутся при температурах не ниже -30 °С. |

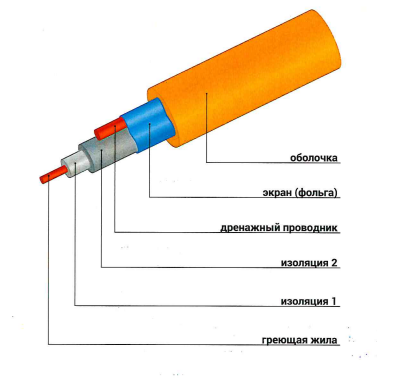

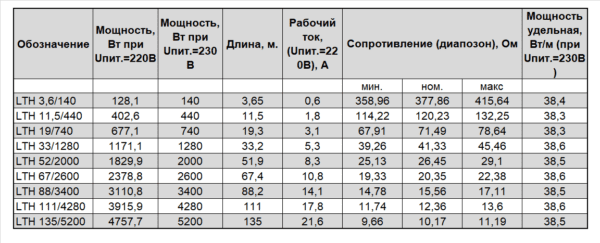

Конструкция кабеля для прогрева бетона LTH | Секция LTH состоит из одножильного кабеля, с двух сторон соединенного с установочным проводом при помощи соединительных муфт (на основе термоусаживающихся трубок), которые обеспечивают герметичность соединения. Материал оболочки — ПВХ. |
Кабель для прогрева бетона LTH
Бетон является одним из основных элементов любой стройки и одновременно одним из самых «чувствительных» к холоду. При снижении температуры воздуха до +5°С необходимо принимать меры по предотвращению замерзания бетона.
Нагревательный кабель используется в строительстве для прогрева и отверждения бетона, а также позволяет вести строительство фундамента и стен при низких температурах воздуха. Данный кабель работает от сети 220V, без необходимости использования мощных, дорогостоящих трансформаторов.
Кабель раскладывается на арматуре объекта, подлежащего заливке бетоном. После заливки бетона в опалубку, кабель подключают к сети электропитания. Кабель LTH, проявляя свои нагревательные свойства, ускоряет процесс затвердевания бетона. После высушивания кабель отключают от сети питания, обрезают концы и оставляют внутри бетонной конструкции.
Кабель для прогрева бетона позволяет снизить затраты на:
- Аренду/покупку трансформатора(ов);
- Аренду/покупку генератора и топлива (для питания мощного трансформатора);
- Вспомогательное оборудование;
- Доставки оборудования и материалов на объект.
